4.1 Voraussetzungen
Zunächst erfolgt die Festlegung von Meilensteinen und Terminen. Meilensteine werden üblicherweise am Ende eines Arbeitspakets oder einer Projektphase gesetzt. Folgende Voraussetzungen sollten erfüllt sein:
- feststehende Start- und Endtermine des Projekts
- geklärte Ziele, Rahmenbedingungen und Management-Vorgaben
- freigegebene Ressourcen und Budgets
- vorliegender Aktivitäten- oder Projektstrukturplan
4.2 Ausarbeitung
Anschließend werden zum einen die Bearbeitungsdauer geschätzt und zum anderen logische Verknüpfungen zwischen einzelnen Arbeitspaketen ermittelt. Hierbei bleibt zu berücksichtigen, welche Teilschritte abgeschlossen sein müssen, bevor weitere Arbeitspakete beginnen können. Es ist wichtig, ausreichend Pufferzeiten einzuplanen und die zur Verfügung stehenden Mitarbeiter-Ressourcen realistisch, unter Berücksichtigung individueller Auslastung und Abwesenheiten, zu planen.
Die Meilensteinplanung sollte die Mitarbeiter, die wesentliche Arbeitspakete im Projekt verantworten, von Anfang an einbeziehen. Wichtig ist ebenfalls zu klären, ob es unveränderbare und fix terminierte Meilensteine gibt. Die Ergebnisse gemeinsamer Planung sollten stets dokumentiert werden.
4.3 Praktische Tipps
Je nach Projektumfang erwiesen sich sieben bis acht Meilensteine als guter Richtwert zur Gliederung der Projektdauer in einzelne Phasen. Dazu gehören beispielsweise die Start- und Endtermine des Projekts, das Ausrollen einer Software oder wesentliche Produktentscheidungen. Angemessene Zeitabstände sind etwa ein bis zwei Meilensteine pro Monat.

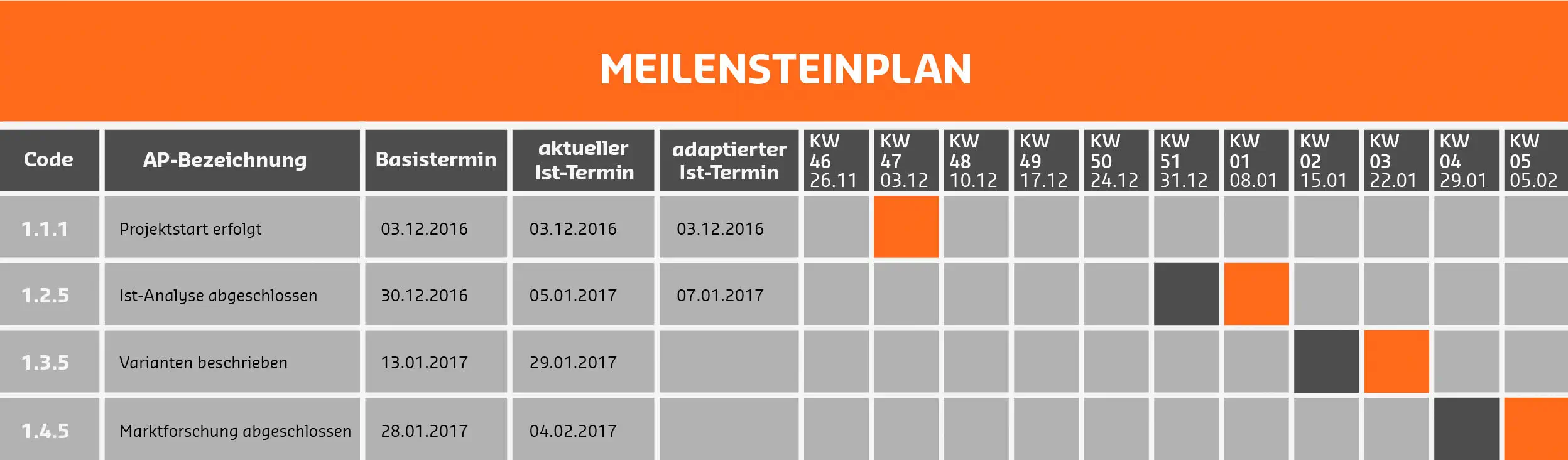

Einzelne Meilensteine bekommen häufig einen Code zugewiesen, den auch der Projektstrukturplan enthält. Die Meilensteine sollen für alle beteiligten Mitarbeiter verständlich und eindeutig zu kontrollieren sein. Deren Einhaltung bedarf einer regelmäßigen Überwachung, damit es nicht reihenweise zu Verzögerungen nachfolgender Meilensteine kommt.
In der Regel werden die Meilensteine an den Projektstrukturplan mit seinen jeweiligen Arbeitspaketen angekoppelt. Wenn Meilensteine vorab bereits feststehen, lassen sich die Arbeitspakete jedoch genauso gut um fixe Termine herum planen.
